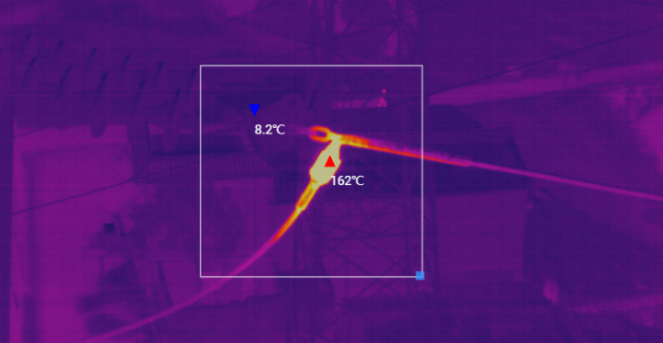

近日保山電力騰沖分公司對110千伏固滇線使用無人機巡檢測溫時發現110千伏固東變電站01號出線塔耐張線夾引流線接頭發熱,溫度高達162℃,一直“高燒”不退,已嚴重超過正常運行溫度。110千伏固滇線近期最大負荷96兆瓦
,危及電網安全穩定運行
!為保障線路安全運行,減少停電時間
,消除電網隱患

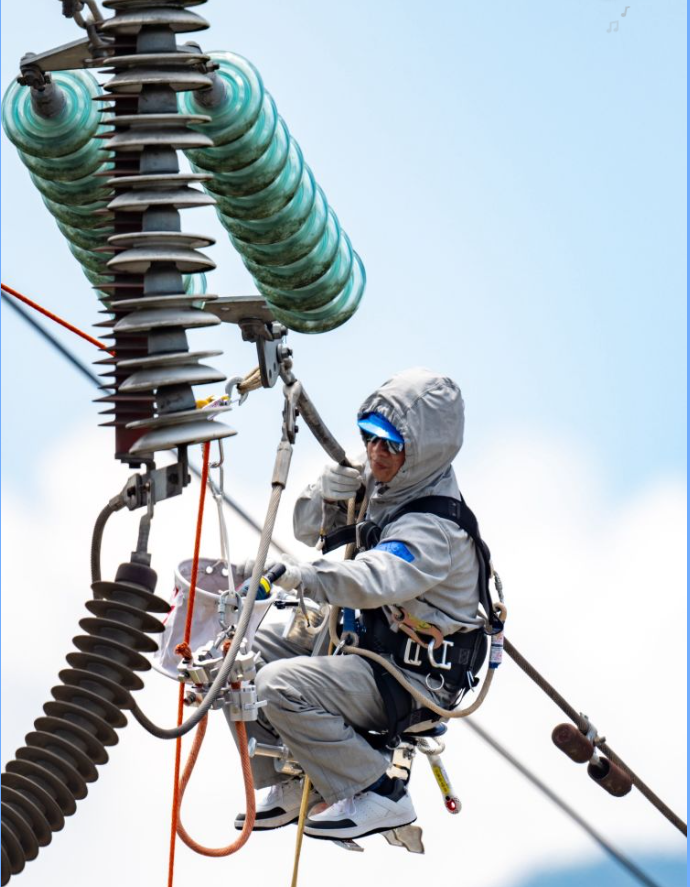

,分公司于5月22日首次采用110千伏等電位帶電作業方式進行緊急消缺。

經公司領導多方協調并蒞臨現場指導,本次作業由云南天星實業有限公司實施

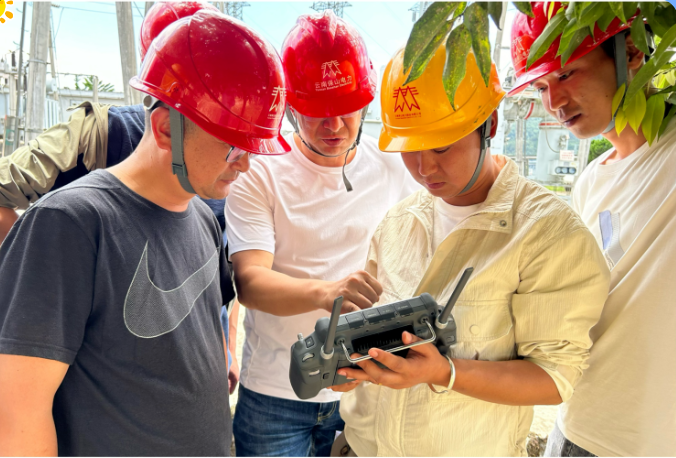

,保山供電局也趕赴現場給予技術支持。經無人機再次飛至發熱點確認
,因耐張線夾引流板線夾誤用為變電型設備線夾

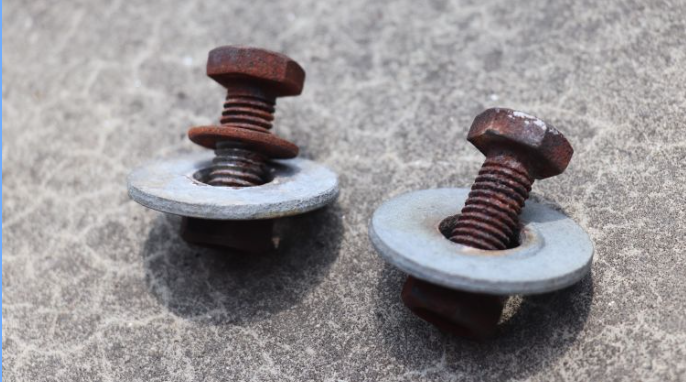

,設備線夾開孔過大,螺栓未使用火鍍鋅防銹螺栓
,且安裝不規范未配置彈簧墊圈
,高溫發熱后導致螺栓銹蝕嚴重。


經過三個半小時的等電位作業,有效解決了“高燒”退熱問題
,意味著110千伏固滇線01號出線塔帶電作業消除耐張線夾引流線接頭發熱緊急缺陷圓滿完成。


此次帶電作業是保山電力首次實現110千伏作業“零突破”、客戶“零感知”
、用電“零影響”,進一步提升了電網供電可靠性
。
